Tìm hiểu thêm »Mẫu hợp đồng thầu phụ được sử dụng trong các hoạt động xây dựng, cung ứng dịch vụ hoặc sản xuất khi có sự tham gia của đơn vị thầu phụ. Đây là căn cứ pháp lý nhằm xác định rõ quyền lợi, nghĩa vụ và trách nhiệm của các bên liên quan, đồng thời bảo đảm tính minh bạch, hợp pháp trong quá trình thực hiện công việc.
Một hợp đồng thầu phụ chuẩn cần thể hiện đầy đủ các nội dung cơ bản như thông tin các bên, phạm vi công việc, tiến độ thực hiện, giá trị hợp đồng, phương thức thanh toán, điều khoản bảo hành, cũng như các cam kết về an toàn và chất lượng. Việc sử dụng mẫu hợp đồng thầu phụ giúp doanh nghiệp, nhà thầu chính và thầu phụ dễ dàng thỏa thuận, hạn chế rủi ro, đồng thời tạo cơ sở để giải quyết tranh chấp nếu phát sinh. Đây là tài liệu hữu ích, phù hợp để tham khảo và áp dụng trong thực tế, mời các bạn cùng tham khảo.
Hợp đồng thầu phụ là một loại Hợp đồng xây dựng được ký kết giữa:
Mục đích của hợp đồng này là để Nhà thầu phụ thực hiện một phần công việc thuộc phạm vi gói thầu mà Nhà thầu chính đã trúng thầu và cam kết với Chủ đầu tư.
Nói cách khác, hợp đồng thầu phụ là cơ sở pháp lý để:

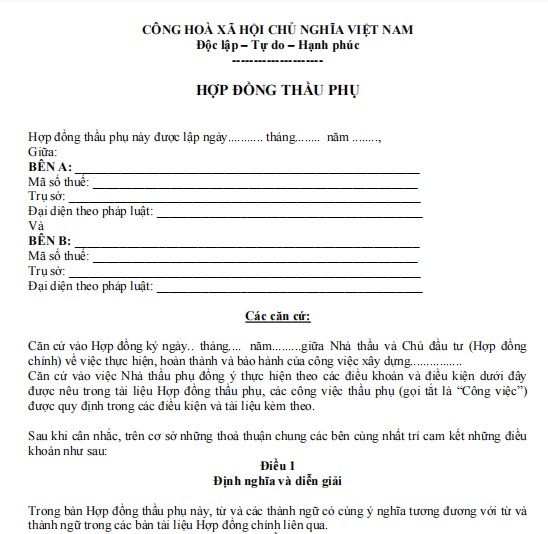

CÔNG HOÀ XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập – Tự do – Hạnh phúc
---------------------
HỢP ĐỒNG THẦU PHỤ
Hợp đồng thầu phụ này được lập ngày tháng năm ........,
Giữa:
BÊN A: _____________________________________________________
Mã số thuế: __________________________________________________
Trụ sở: ______________________________________________________
Đại diện theo pháp luật: _________________________________________
Và
BÊN B: _____________________________________________________
Mã số thuế: __________________________________________________
Trụ sở: ______________________________________________________
Đại diện theo pháp luật: _________________________________________
Các căn cứ:
Căn cứ vào Hợp đồng ký ngày tháng năm.........giữa Nhà thầu và Chủ đầu tư (Hợp đồng chính) về việc thực hiện, hoàn thành và bảo hành của công việc xây dựng................
Căn cứ vào việc Nhà thầu phụ đồng ý thực hiện theo các điều khoản và điều kiện dưới đây được nêu trong tài liệu Hợp đồng thầu phụ, các công việc thầu phụ (gọi tắt là “Công việc”) được quy định trong các điều kiện và tài liệu kèm theo.
Sau khi cân nhắc, trên cơ sở những thoả thuận chung các bên cùng nhất trí cam kết những điều khoản như sau:
Điều 1: Định nghĩa và diễn giải
Trong bản Hợp đồng thầu phụ này, từ và các thành ngữ có cùng ý nghĩa tương đương với từ và thành ngữ trong các bản tài liệu Hợp đồng chính liên qua.
Điều 2
Các tài liệu của Hợp đồng thầu phụ
Những tài liệu dưới đây phải dễ hiểu, phù hợp và trở thành một phần của Hợp đồng thầu phụ:
(1) Bản Hợp đồng thầu phụ
(2) Giá trị Hợp đồng thầu phụ - (phụ lục A)
(3) Phạm vi Công việc - (phụ lục B)
(4) Các bản vẽ - (Phụ lục C)
(5) Tiến độ thi công - (phụ lục D)
(6) ..............
Các tài liệu trên phải bổ sung cho nhau và được giải thích theo một cách chung, nhưng trong trường hợp có sự không nhất quán hoặc không rõ nghĩa giữa Hợp đồng thầu phụ này hay bất kể tài liệu nào nói trên, thì Bản Hợp đồng thầu phụ này cần nhất quán và làm rõ nghĩa lại.
Trong trường hợp có sự khác nhau hoặc không rõ nghĩa giữa các điều khoản hoặc do việc qui định của các điều khoản trong các tài liệu từ tài liệu (2) đến tài liệu (....), thì những tài liệu được xem xét chỉnh sửa trước tiên là những tài liệu được xét theo thứ tự trên.
Điều 3: Thời gian thi công và thời hạn hoàn thành Công việc
3.1 Công việc được thực hiện theo Hợp đồng thầu phụ phải thi công vào ngày..... và..... hoàn thành vào ngày và bao gồm cả thời gian khác được qui định bằng văn bản.
3.2 Nhà thầu phụ phải thực hiện Công việc theo thời gian qui định của Hợp đồng thầu phụ.
3.3 Nhà thầu phụ phải hiểu rằng bất kỳ một sự trì hoãn nào về ngày khởi công hoặc thời gian hoàn thành Công việc hoặc một phần Công việc của Hợp đồng thầu phụ đều sẽ dẫn đến việc gây thiệt hại cho Nhà thầu.
3.4 Ngoài quyền hạn được qui định tại điều 7, Nhà thầu có thể yêu cầu Nhà thầu phụ không được thực hiện một phần hoặc toàn bộ Công vịêc đã trì hoãn do lỗi của Nhà thầu phụ hoặc những Công việc thuộc trách nhiêm của Nhà thầu phụ mà đã được qui định trong tài liệu Hợp đồng thầu phụ.
Điều 4: Giá trị Hợp đồng thầu phụ
4.1 Sau khi cân nhắc những Công việc được Nhà thầu phụ thực hiện theo qui định tại Hợp đồng thầu phụ, Nhà thầu sẽ trả cho Nhà thầu phụ và Nhà thầu phụ chấp nhận Giá trị Hợp đồng thầu phụ dưới đây như sau:
...............USD ( Đô la mỹ)
Tương đương với................VNĐ (đồng Việt Nam) theo tỉ giá của Ngân hàng.................. vào ngày............ là ngày Bản Chào giá do Nhà thầu phụ gửi đến.
Giá trị trọn gói của Hợp đồng thầu phụ trên đã bao gồm 1,5% thuế Giá trị gia tăng và 2% thuế Thu nhập Doanh nghiệp được nêu rõ trong Bản chi tiết đơn giá Phụ lục A và được thanh toán theo phương thức qui định dưới đây.
4.2 Giá trị Hợp đồng thầu phụ này là giá cố định và không phụ thuộc bất ký sự thay đổi nào của Hợp đồng thầu phụ, trừ khi có những điều kiện đặc biệt được qui định tại Điều 4.3 và 4.4 của Hợp đồng thầu phụ này.
4.3 Trong trường hợp có phát sinh Công việc mới, không nằm trong tài liệu Hợp đồng thầu phụ hoặc có bất kỳ sự thay đổi cần thiết nào của Công việc, Nhà thầu sẽ gửi Yêu cầu về Công việc phát sinh cho Nhà thầu phụ bao gồm cả đơn giá tăng hoặc giảm mới. Đơn giá này phải phù hợp với các tài liệu Hợp đồng thầu phụ, hoặc nếu không được qui định trong tài liệu Hợp đồng thầu phụ thì phải được các bên thoả thuận
4.4 Ngoài ra, nếu sau ngày Hợp đồng thầu phụ có hiệu lực mà có sự thay đổi các qui định của Luật, Nghị định, Qui chế về thuế thì Giá trị Hợp đồng thầu phụ cũng cần được sửa đổi theo.
Điều 5: Phương thức thanh toán
5.1 Nhà thầu thực hiện việc thanh toán Giá trị Hợp đồng thầu phụ cho Nhà thầu phụ theo các phương thức sau:
Thanh toàn băng tiền đồng Việt Nam theo hình thức chuyển khoản.
5.1.1 Nhà thầu sẽ ứng trước cho Nhà thầu phụ Giá trị Hợp đồng thầu phụ sau khi Hợp đồng thầu phụ được kí kết.
5.1.2 Nhà thầu sẽ thanh toán Giá trị Hợp đồng thầu phụ được trả cho Nhà thầu phụ sau khi phát hành biên bản bàn giao công việc như qui định tại điều 8.
5.1.3 Khoản tiền giữ lại Giá trị Hợp đồng thầu phụ được trả cho Nhà thầu phụ sau khi hết Thời hạn chịu trách nhiêm bảo hành theo qui định tại Điều 9.2.
5.1.4 Nhà thầu phải trả cho Nhà thầu phụ theo qui định tại Điều 5.1.1,5.1.2 và 5.1.3 trong vòng 14 ngày kể từ ngày Nhà thầu phụ nhận được Yêu cầu thanh toán.
5.2 Thuế Giá trị gia tăng, thuế Thu nhập doanh nghiệp và các nghĩa vụ tài chính khác
5.2.1 Giá trị Hợp đồng thầu phụ là trọn gói, đã bao gồm 1,5% thuế Giá trị gia tăng và 2% thuế thu nhập doanh nghiệp theo qui định của cơ quan có thẩm quyền Việt Nam.
Bất kỳ một loại thuế nào phát sinh ngoài qui định của Hợp đồng thầu phụ thì do Nhà thầu phụ chịu trách nhiệm.
5.2.2 Nhà thầu phụ phải đảm bảo phát hành hoá đơn thuế Giá trị gia tăng theo đúng mẫu ban hành, được đăng ký và được chấp nhận bởi cơ quan có thẩm quyền tại thời điểm phát hành Yêu cầu thanh toán theo qui định tại Điều 5.1.
5.3 Nhà thầu có thẩm quyền hoãn hoặc rút lại việc thanh toán đẻ giữ lại một (các) khoản của giá trị Hợp đồng thầu phụ trong các trường hợp sau:
5.3.1 Bất kỳ Công việc thiếu sót nào được Nhà thầu cùng Nhà thầu phụ xác định mà không thể sửa chữa được.
5.3.2 Bất kỳ yêu cầu nào đối với Nhà thầu phụ hoặc Nhà thầu mà có đủ lý do tin tưởng rằng yêu cầu đó gây bất lợi cho Nhà thầu phụ.
Tuy nhiên, việc thanh toán có thể được thay đổi dựa trên những chứng cứ đầy đủ về việc sửa chữa, khắc phục những lỗi hoặc khi có quyết định cuối cùng giải quyết yêu cầu đó.
Điều 6: Phạm vi Công việc và trách nhiệm Nhà thầu phụ
6.1 Nhà thầu phải có một đội ngũ công nhân lành nghề thực thi Công việc theo Phạm vi Công việc, các Biện pháp sửa chữa và bảo dưỡng, Tiến độ thi công, Bản vẽ, Yêu cầu Kỹ thuật, các Điều khoản chung của Hợp đồng thầu phụ và các yêu cầu khác được nêu trong Tài liệu Hợp đồng thầu phụ, tuân thủ các quy định của Pháp luật Việt Nam trong thời gian khởi công và hoàn thành Công việc theo Điều 3. Để thực hiện qui định này, Nhà thầu phụ phải trang bị và cung cấp nguyên vật liệu, lao động, thiết bị và thực hiện những công việc cần thiết khác để hoàn thành Công việc nói ở trên.
6.2 Nhà thầu phụ thực hiện việc thiết kế
Nhà thầu phụ phải thiết kế các bản vẽ kỹ thuật như đã được nêu trong các phụ lục được qui định tại Điều 2 khoản 3,4. Nhà thầu phụ phải trình cho Nhà thầu các bản vẽ thiết kế do mình chuẩn bị. Trong vòng 14 ngày kể từ ngày nhận được Bản thiết kế, Nhà thầu phải thông báo cho Nhà thầu phụ về ý kiến của mình hoặc, nêu Bản thiết kế đã nộp trình mà không phù hợp với quy định của Hợp đồng thầu phụ thì Nhà thầu phải nói rõ lý do phản đối. Nhà thầu phụ không được phép thực hiện bất cứ phần việc thiết kế nào trong vòng 14 ngày sau khi các Bản thiết kế được trình lên Nhà thầu mà bị Nhà thầu phản đối. Nhà thầu phải nộp trình lại toàn bộ Bản thiết kế yêu cầu sửa chữa và phải sửa chữa theo yêu cầu cần thiết.
6.3 Nhà thầu phụ phải đảm bảo tính đúng đắn của các loại Giấy phép, Biên bản kiểm tra và các bản thoả thuận, nhưng không chỉ giới hạn ở đó, mà bao gồm cả biên bản chấp thuận PCCC cần thiết để thực hiện Công việc. Nhà thầu phụ phải thực hiện các qui định pháp luật của Nước Cộng hoà Xã hội Chủ nghĩa Việt Nam và các quy định của địa phương.
6.4 Nhà thầu phụ phải cung cấp toàn bộ các phương tiện cần thiết để thực hiện Công việc và phải di rời nguyên trang toàn bộ các thiết bị đó sau khi Công việc được hoàn thành.
6.5 Nhà thầu phụ phải tiếp tục thực hiện việc bảo trì để không làm hỏng Công việc và bảo vệ tài sản của Nhà thầu và của Bên thứ 3 không bị thiệt hại hoặc mất mát phát sinh ngoài Hợp đồng thầu phụ.
6.6 Nhà thầu phụ phải tuân theo đường lối và các yêu cầu an toàn của Nhà thầu có liên quan đến toang bộ việc quản lý chung.
6.7 Nhà thầu phụ phải chuẩn bị toàn bộ các vật liệu và các thiết bị do mình cung cấp theo qui định của Hợp đồng thầu phụ là mới, không bị lỗi ngầm, phù hợp các Bản yêu cầu kỹ thuật, các mẫu được chấp nhận và các yêu cầu khác của tài liệu Hợp đồng thầu phụ. Nhà thầu phụ không được phép sử dụng các nguyên vật liệu hoặc thiết bị thay thế khác trừ khi được sự chấp nhận bằng văn bản của Nhà thầu.
6.8 Nhà thầu phụ phải cử một kỹ sư xây dựng chấp thuận có mặt thường xuyên ở công trường như là Chỉ huy trưởng Công trường. Ngoài ra, Nhà thầu phụ phải có một đội trưởng thường xuyên giám sát nhân công của mình được thuê theo Hợp đồng thầu phụ.
6.9 Nhà thầu phụ phải có trách nhiệm lưu kho và cất giữ an toàn các nguyên vật liệu, thiết bị và dụng cụ thuê để thực hiện Công việc. Toàn bộ nguyên vật liệu, thiết bị và dụng cụ cung cấp cho công trường thuộc phạm vi và trách nhiệm của Nhà thầu phụ.
6.10 Nhà thầu phụ phải đưa ra và có biện pháp bảo trì thích hợp Công việc khỏi các thiệ hại hoặc mất mát phát sinh ngoài Công việc theo tài liệu Hợp đồng thầu phụ, các tài sản và thiết bị của Nhà thầu phụ hoặc do Nhà thầu phụ thuê.
.....................................
Mời bạn đọc cùng tải về bản DOCX hoặc PDF để xem đầy đủ nội dung thông tin và chỉnh sửa chi tiết.
